检查井华体会官方登录

新闻资讯

发布时间:2021-10-13 10:57:44

CONTACT

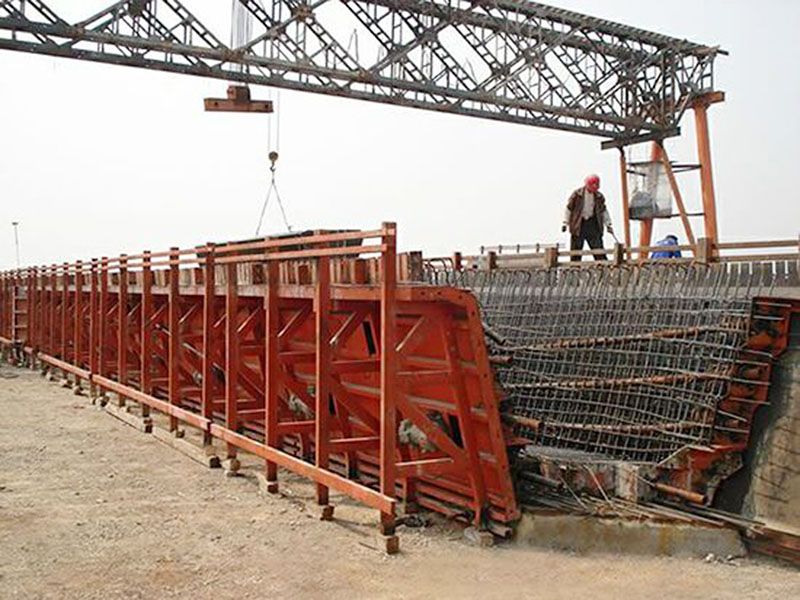

沟渠挡墙工程中也可以采用钢模台车,而且质量有保证!

质量控制。

(一)挡墙线型质量控制措施。

平面位置控制:根据图纸尺寸要求,用CAD绘制挡墙断面图,在CAD平面图中测量挡墙壁趾与墙顶位置距离换渠中心线的偏差,并根据曲线要素计算相应的坐标。然后用全站仪放样墙趾的位置,根据墙体1:0.25的坡度,用可伸缩丝杠调节挡墙的坡度,然后用全站仪检查墙顶的位置。

高程控制:利用全站仪将高程引至改渠底部的固定位置,利用水准仪控制混凝土垫层和轨道的高程。

(二)钢筋质量措施。

墙背和墙底设置一层钢筋网(混凝土净保护层70mm)进行抗裂。钢筋网由HPB300钢筋制成,直径φ6mm,间距200mm。钢网与20cm搭接,采用22#镀锌铁丝绑扎连接。钢筋表面保持清洁,使用前清除油漆污染和铁锈。不能使用颗粒状或片状锈蚀的钢筋。钢筋在使用前调直,使其无局部弯曲。钢筋安装位置、间距、保护层及各部位钢筋尺寸应严格按照设计图纸及相关文件进行施工,水平、垂直、均匀。

(3)模板工程质量控制。

采用具有足够强度和刚度的合格模板:能承受混凝土浇筑和振捣的侧向压力和振捣力,防止位移,保证混凝土结构尺寸准确,密封性能充足,避免漏浆。拆下的模板应及时清洗、维护和涂刷隔离剂,以备待用、变形和损坏。

R-C (2).jpg

根据批准的模板设计方案,准备、安装和固定模板。安装时,用全站仪精确放线,确保偏差小于允许值。各种连接件、支撑件和加固件必须安装牢固,无松动。在安装过程中,设置足够的临时固定设施,防止变形和倾覆。

模板固定牢固后,浇筑时必须指派专人随时观察检查,防止跑模。用腻子刮模板接缝,防止挂帘。模板每次使用前应清洗干净。为方便防锈拆模,钢模板表面应涂隔离剂,不得使用污染混凝土的油剂,不得影响混凝土质量。如果在浇筑混凝土表面发现污渍,应采取有效措施清除。混凝土达到规定强度后,拆除模板。

(4)混凝土浇筑质量控制。

首先,从材料质量、配合比试验、施工等环节加强控制。同时,加强混凝土振捣,提高混凝土密实度,控制混凝土表面平整度。

设计混凝土配合比时,考虑增加结构稳定性系数;测量定位应实行三检制,反复校准;浇筑混凝土时,注意对称下料,均匀上升,严格控制表面不平整度。混凝土运输连续、均衡、快速,防止运输过程中分离、漏浆、泌水;初凝混凝土作废处理;高温时做好保温遮阳工作。混凝土保证在旱地施工,仓库表面不得有流水,雨天施工时应设置遮阳棚,及时排除积水,不得用混凝土赶水。

混凝土浇筑严格按照规定的接缝尺寸和厚度准备材料,检查机具并备用。浇筑应连续施工,防止冷缝或人工施工缝的发生。混凝土下料自由高度小于2m,防止骨料分离,混凝土振捣不得欠振、漏振、振捣过度。浇筑12-18小时后,及时洒水养护混凝土,保持混凝土表面湿润,时间不少于14d。


热门新闻 | NEWS

化粪池华体会官方登录
