检查井华体会官方登录

新闻资讯

发布时间:2022-06-07 09:04:35

CONTACT

电力井施工保护技术分析

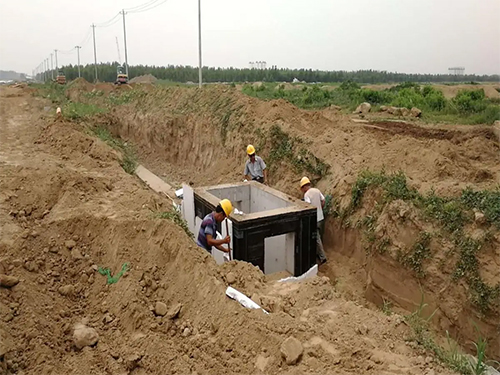

1.电力井悬挂保护施工。

电力井的结构由钢筋和混凝土组成。它被放置在东部和西部,埋在0.7米的顶部,整体长度为8m,整体宽度为2.4m,截面高度为3m。有13根电力井中的电缆。根据相关单位和电力局的相关规定,在顶管顶进过程中,必须严格控制电力井在10mm的变形数据中的水平和上下移动。


1.1保护方案悬吊。

电力井保护的主要因素是考虑电力井结构的重量,因此所选用的保护装置和设备中,所选用的保护装置和设备必须能够承受电力井的重量。通过钻孔灌注桩和钢筋混凝土承重台作为一个整体的支撑结构,然后使用70块双钢进行悬挂施工。还需要对电力井周围和顶部的施工道路进行加固,内部回填黄色沙子力灌注泥浆,以达到更加坚固的目的。

1.2变形范围的计算分析。

根据测量结果显示,当前电力井出现的水平位移为2.9mm,上下移动的数据为3.7mm,通过有限元软件对电力井的变形情况进行测量和核算。根据测量结果,可以看出,目前的电力井悬架保护工作可以对电力井在地面沉降过程中起到非常有效的保护作用,防止电力井受到其他影响,有效控制电力井的变形情况,从而使电力井的整体变形能够有效控制在10mm的规定范围内。

1.3悬挂保护施工流程。

根据施工现场勘察的数据和实际情况分析,根据设计图纸提出了以下具体施工流程,以回归本工程的难度和特点:

首先,我们应该打开样品沟。在开放样品沟的过程中,我们应该注意的是,我们必须在电力井的纯性方向上开放样品沟,以便于调查电力井的深度、整体平面方位和质量。

次之,开展钻孔灌注桩及承台的实际施工。最先要开展的便是电力井两端的钻孔灌注桩阶段,接下去将钻孔灌注桩的混泥土开展清除,才可以对装订的混泥土承台采用下一步的工程施工。在工程施工全过程中,一定要采用全保管跟踪的方式开展,由于那样可以合理的防止或是降低钻孔集中化装成钻孔全过程带来电力井总体的危害,实际操作方式便是先开展钻孔工作中,随后在安装防护筒,接下去分段开展钻孔并分段取得服务,这一工程施工阶段尤为重要。长保管在开展分段工程施工时,要考虑到电力井在预埋上的深浅,每段短保管的长短必须参照钻孔桩机钻杆的长短,一般状况下短保管的长短全是钻孔桩机钻杆的倍数。

然后进行临时围护和支撑过程。桥梁施工完成后,应沿电力井的纵向设置临时围护,在电力井前方设置临时围护。基本上,可以选择4号拉伸钢板作为围护材料。同时,对于整体拉伸钢板,应在地下连续墙与管廊工程之间设置钢体,以支撑加固的重要作用。


接下来要开展的是基坑的挖掘。当承台和钻孔灌注桩在强度上可以满足要求时,在承台上方并沿着电力井的上下方向建造2个70号双H架钢体,然后按照每一段15m的标准,从西向东采用分段式放坡挖掘工作,放坡的标准坡度应为1.0:1.5。电力井两侧开挖,直至挖到电力井底部,控制在50cm左右,电力井下的土壤应保存。需要注意的是,在开挖前,应在基坑内放置一组轻质井点,以便对土壤进行加固。


热门新闻 | NEWS

化粪池华体会官方登录
